作为浙江省“千项万亿”工程,浙江永嘉抽水蓄能电站项目建设在国庆期间持续提速,超1300名建设工人坚守施工一线,截至目前,整个国庆期间既定的节点目标已全部完成。

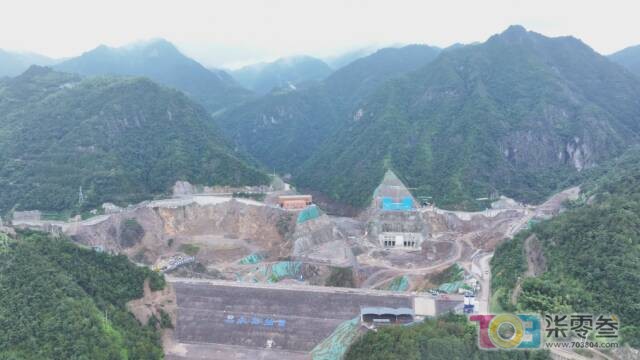

假期中,下水库施工现场,溢洪道出口挡墙混凝土浇筑作业正加紧推进。水电五局下水库生产副经理杨勇正穿梭在各作业面之间,协调施工进度。“整体工作已经进展到90%左右,预计10月底就能完成下水库蓄水目标。”
当前,下水库蓄水各项准备工作正全面提速。国庆期间,面板区域裂缝处理及聚料涂刷完成,三座启闭机房启闭机调试完成,溢洪道竖井混凝土浇筑完成两仓,挡墙浇筑完成六仓,清库运输量达16000余方,既定节点目标均已如期达成。

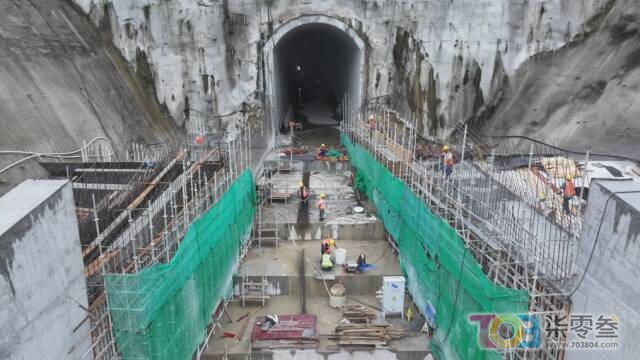

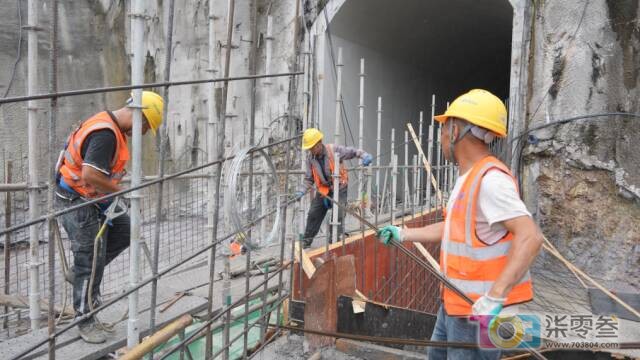

眼下,超1300名建设工人正分布在40多个分项工作面上同步作业,各作业面齐头并进。沿着施工便道向洞内延伸,1号引水中平洞钢管安装现场同样繁忙。联合验收部门正逐节进行高差验收和焊前验收——每一节钢管的就位,都要经过反复测量、核对。据了解,国庆假期,该项目点施工人员正式进场组装高强钢压力钢管,截至10月5日,已完成安装3节各6米长的压力钢管。
据介绍,浙江永嘉抽水蓄能电站项目总投资80.20亿元,主要由上水库、下水库、输水系统、地下厂房和地面开关站等组成,设计年发电量12亿千瓦时,每年可节约燃煤约22万吨,是永嘉县历史上投资最大的水资源综合利用项目。当前,各项工程正按节点稳步推进,预计2030年7月底完成竣工验收。 |
|
