永嘉抽水蓄能电站建设又完成一重要节点!下水库大坝混凝土面板浇筑任务收官

[复制链接]

1

主题

7

回帖

4

积分

嫩笋

积分
4
发表于 2026-5-27 18:30 | 显示全部楼层 |阅读模式


小布从永嘉抽水蓄能电站项目部获悉,永嘉抽水蓄能电站建设又完成一重要节点,经过全体参建人员47天的连续奋战,电站下水库大坝混凝土面板浇筑任务顺利收官,标志着永嘉抽水蓄能电站下水库正式进入蓄水前冲刺阶段。


“此次面板浇筑自今年4月1日首仓开浇以来,经过全体参建人员连续奋战,高效完成全部施工任务,较原计划提前3天达成节点目标。”永嘉抽水蓄能电站施工项目部负责人表示,随着最后一块面板混凝土浇筑收仓,永嘉抽水蓄能电站下水库进入蓄水前冲刺阶段,为后续工程推进奠定坚实基础。

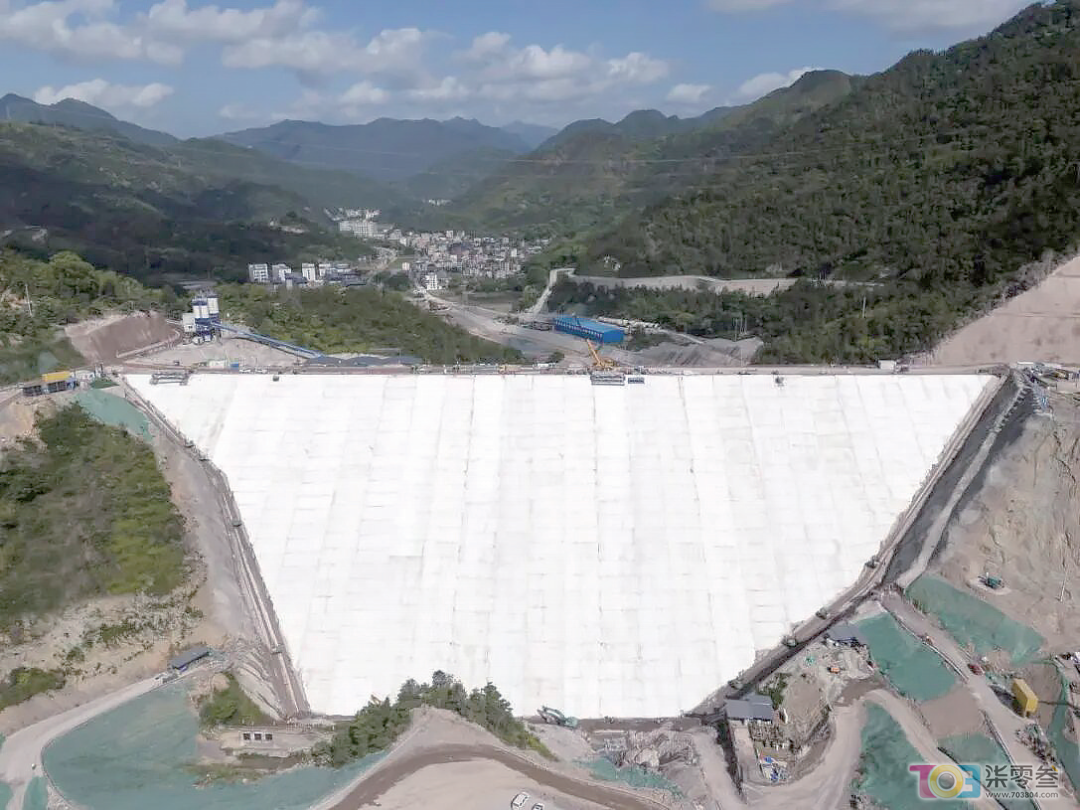

下水库大坝坝型为混凝土面板堆石坝,坝顶高程114.0米,最大坝高81.0米,坝顶长度369.0米,宽10.0米。坝体上游坝坡坡比1:1.4,采用钢筋混凝土面板防渗,混凝土浇筑总方量为1.43万立方米,共34块面板,最长面板133.66米,面板施工后上游坝坡1:1.403。

为保障面板混凝土质量,项目对原材料进场检验、配合比优化、运输入仓、振捣抹面等全流程关键环节实施专人旁站监督,确保施工规范可控。采用“中热水泥+PVA纤维”配合比,通过跳仓浇筑、溜槽入仓、单块面板连续滑模浇筑至顶及二次抹面精细化作业,在保障浇筑效率与成型质量的同时,大幅提升混凝土抗裂性与耐久性。


效果图

据了解,永嘉抽水蓄能电站是浙江省重点能源项目,属《抽水蓄能中长期发展规划(2021-2035)》重点实施项目。电站主要由上水库、下水库、输水系统、地下厂房系统和地面开关站等组成,建成后将承担浙江电网调峰、填谷、储能、调频、调相和事故备用等重要任务。


这个人很懒,什么也没留下
您需要登录后才可以回帖 登录 | 注册 微信登录 手机动态码快速登录

本版积分规则

不良信息举报(0577)88703804 举报QQ 139703804|违法和不良信息举报中心|自律管理承诺书|手机版|小黑屋|柒零叁网 ( 浙ICP备08111123号-1 )

GMT+8, 2026-5-31 17:05 , Processed in 0.473801 second(s), 24 queries .

Powered by Discuz! X3.5

© 2001-2026 Discuz! Team.

快速回复 返回顶部 返回列表
